入夏以来,气温稳步攀升,恰逢工程施工也迎来了黄金窗口期。为全力保障项目按期履约,筑牢工程质量与安全生产防线,洛阳项目部锚定年度建设总目标,科学统筹调配各类施工资源,优化施工组织方案,全体建设者扎根施工一线,昼夜奋战、迎难而上,一抢进度,施工现场机械轰鸣、作业人员有序施工,全城掀起,大干快上,建设热潮,项目建设全面按下“加速键”。

立足项目实际,明晰建设总体目标

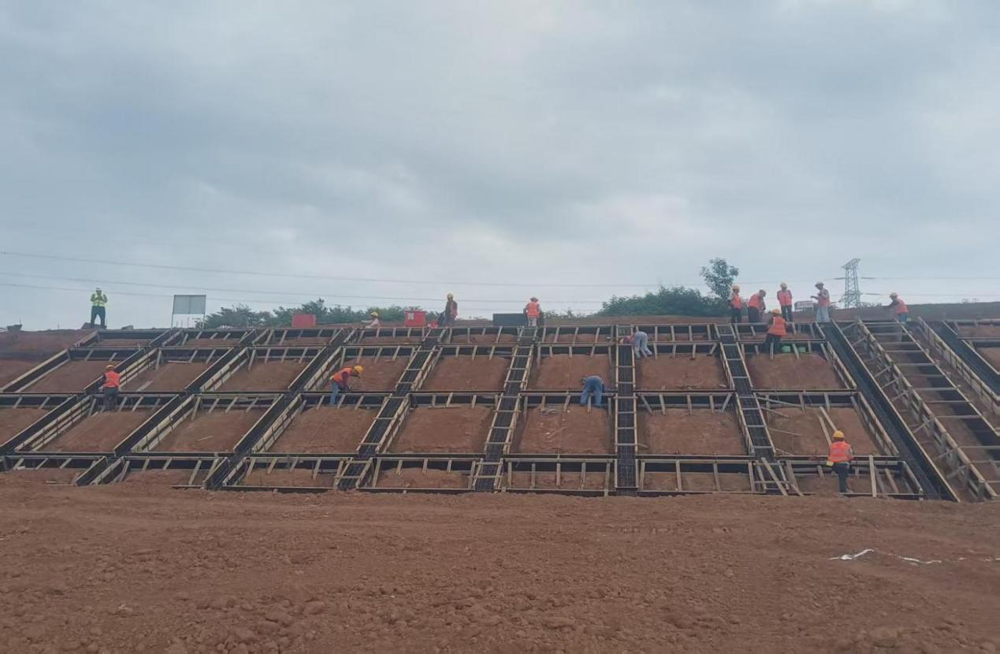

洛阳龙门动车所改扩建工程位于洛阳市洛龙区,起讫里程JDK2+920~JDK5+255.85,线路长2.336km,主要施工内容包括:新建1座4线检查库、扩建12条存车线、预留8条存车新建临修不落轮鏇库、综合维修车间及轨道车库主要工程量:涵洞7座,素土挤密桩92万延米,水泥土挤密桩5万延米;土方318万方、利用方67万方、弃土251万方。
洛阳龙门动车所改建该项目涉及临近营业线施工,距离既有停车线围墙30.5m施作硬隔离,临近营业线施工为本项目整体施工控制性工程。总体施工顺序:施工准备一软基处理一改良土填筑一基床底层填筑一基床表层填筑[一铺轨的总顺序,同时兼顾其他站场房屋及附属设施建设,坚持突出重点、兼顾一角、平行流水、均衡连续施工。
科学统筹调度,多点作业提速施工进度

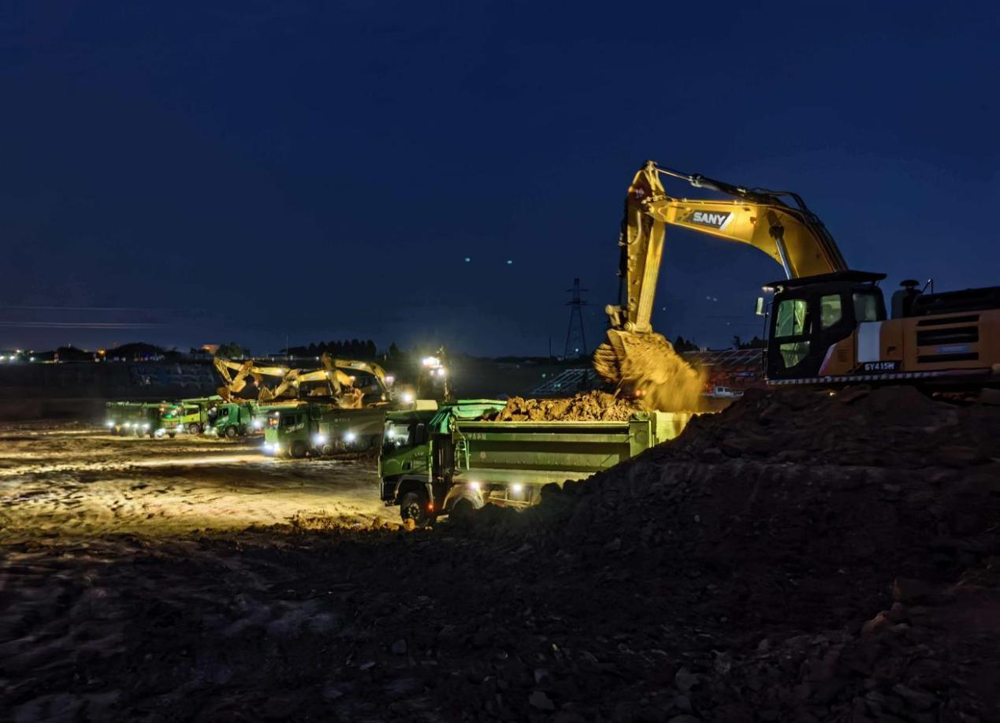

针对项目工期紧、工序多、交叉作业繁杂、现场施工场地受限等诸多难点问题,项目部提前谋划、精准施策,建立每日施工例会、每周进度复盘机制,动态梳理施工堵点、难点,及时调整施工计划。
一是科学统筹施工排布,合理划分施工作业面,推行各区域同步施工,等工序交叉作业模式。实现土方开挖、钢筋绑扎、模板支护、混凝土浇筑、等工序无缝衔接,杜绝工序闲置延误工期;二是足额配齐施工班组、机械设备与建筑材料。保证施工资源不断供给。三是优化高温作业休息,避开正午高温时段,实行“早出工、晚收工、错峰作业”针对持续高温天气,项目部同步开展“夏日送清凉”慰问活动。工作人员深入施工一线,为奋战在高温一线的施工工友送上绿豆汤等防暑物资,既有效缓解一线人员高温作业压力,筑牢高温安全生产防线,也提振全员攻坚建设的干事信心。项目部在守护一线人员身心健康的前提下,最大限度用好有效施工时间,全力追赶建设节点。
严守安全底线,筑牢施工现场防护屏障

安全生产是工程建设的生命线。项目部始终把安全管理置于首位,构建全员、全过程、全方位的安全管控体系。一是常态化开展岗前安全技术交底、日常安全晨会以及专项安全培训,针对高空作业、临时用电、机械操作、深基坑施工等高危环节,重点讲解安全操作规范与应急处置流程,全面提升一线作业人员安全防范意识;二是安排专职安全员全天候现场巡查,对违规操作、防护不到位、现场物料乱堆放等问题立查立改,建立隐患整改台账,实行闭环管理;三是完善施工现场安全防护设施,规范搭设安全防护网、临边防护栏杆,划分安全施工区域与警示区域,配齐消防器材、应急物资,坚决防范各类安全事故发生,实现项目开工以来零安全事故、零安全隐患的管控目标。

严控工程质量,匠心打造精品标杆工程

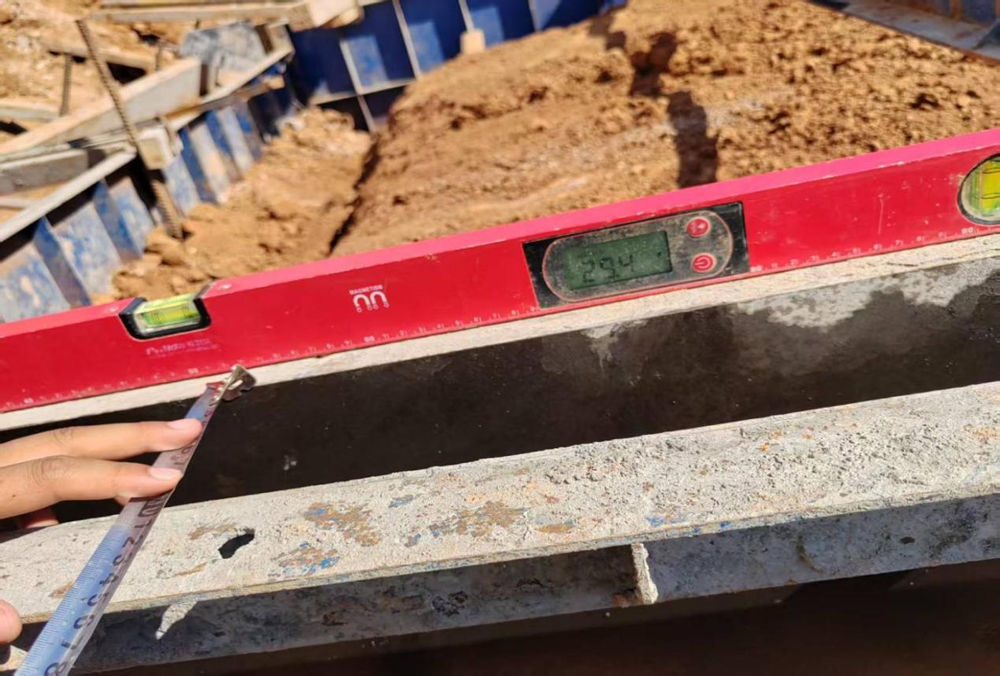

质量是工程的核心竞争力。项目部严格落实工程质量责任制,从原材料进场、工序施工到成品验收,实行全流程质量管控。所有进场钢筋、混凝土、防水材料等主材严格执行进场送检制度,坚决杜绝不合格材料进场;严格执行“自检、互检、交接检”三检制度,每一道工序完成后,必须经质量验收合格,方可进入下一道施工环节。
与此同时,项目部紧盯项目施工重难点,持续优化施工工艺,针对混凝土裂缝蜂窝状麻面防控、钢筋精准预埋、模板施工等关键工序,组织专项技术研讨,全面推广落实标准化施工工法,细化各环节管控,最大限度遏制施工质量通病。依托精细化质量管理,严把工程每一道施工工序,全力以赴创建优质标杆精品工程。
坚持绿色施工,深化文明工地建设要求

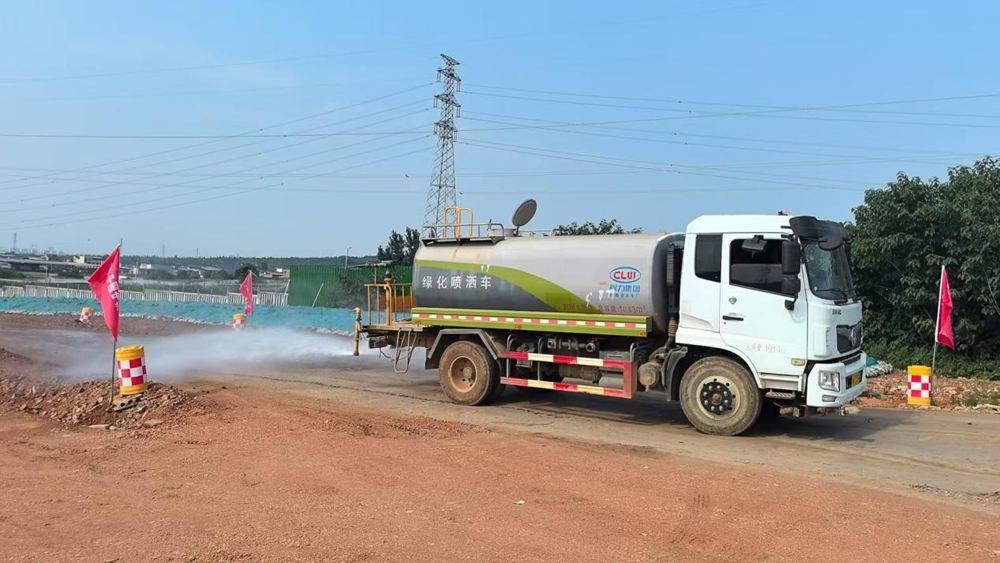

项目部在抢抓施工建设进度的同时,全面践行绿色低碳施工理念,从严落实扬尘管控、渣土运输等文明施工标准。施工现场全面实施全封闭围挡、出入车辆冲洗、雾炮机持续喷淋等抑尘举措;科学排布施工时段,场内物料分区规整堆放,施工垃圾日产日清,通过全方位整治提升场区环境,推动工程建设与生态保护协同共进,着力建造规范整洁,绿色有序的文明施工示范形象。
凝心聚力攻坚,全力以赴冲刺年度目标
下一步,洛阳项目部全体管理人员及一线建设者将继续保持昂扬奋进的施工姿态,紧盯年度施工总目标不放松,持续优化施工方案,强化安全、质量、进度一体化管控,高效破解施工过程中的各类难题。全体参建人员将以实干担当攻坚克难,以精益求精筑牢品质,全力以赴保障各关键节点如期完成,确保项目高质量、高效率、零隐患为区域基础设施建设高质量发展贡献坚实力量。
